Modernizarea unui sistem BMS: de la audit la plan de investiții pe etape

Ce se păstrează, ce se înlocuiește, cum se etapizează investiția și când retrofitul nu se justifică.

Publicat 21.10.2026

Modernizarea unui sistem BMS: de la audit la plan de investiții pe etape

Metodologia în 6 pași, tabelul de decizie modernizare sau înlocuire, costurile pe punct și pe metru pătrat și pachetul de predare care rămâne la proprietar.

Modernizarea unui sistem BMS (Building Management System, sistemul de management al clădirii) păstrează ce funcționează: cablarea, senzorii și elementele de execuție care trec verificarea, tablourile. Înlocuiește ce blochează: controlerele fără suport, supervizarea închisă, protocoalele moarte. Costul tipic este 40-60% din prețul unui sistem nou echivalent, iar amortizarea unei modernizări de capital este de 3-6 ani.

Măsurile de optimizare cu cost mic, recomisionarea și corectarea reglajelor, se amortizează în 1-3 ani, conform Crowe et al. 2020, un set LBNL de 1.185 de proiecte. Ghidul de față parcurge drumul complet: audit, decizie pe subsistem, arhitectură țintă, plan pe etape, execuție cu clădirea ocupată, predare.

Pe scurt

  • O modernizare de sistem BMS costă tipic 40-60% din prețul unui sistem nou echivalent, pentru că refolosește cablarea, senzorii verificați și tablourile existente.
  • Amortizarea este de 3-6 ani pentru o modernizare de capital (eu.bac, 11 cazuri europene) și de 1-3 ani pentru măsurile de optimizare cu cost mic (LBNL, 1.185 de proiecte).
  • Decizia se ia pe subsistem, nu pe tot sistemul: controlerele rămase fără suport se înlocuiesc, cablarea care trece testele de continuitate și izolație se păstrează.
  • Fiecare etapă din planul de investiții produce economii proprii, așa că programul nu depinde niciodată de o aprobare de buget viitoare.
  • Clădirile nerezidențiale cu sisteme de încălzire, de climatizare, sau combinate cu ventilare, cu putere nominală utilă de peste 290 kW pe familie de sisteme au obligația legală de sisteme de automatizare și control al clădirilor (BACS); termenul a fost 31 decembrie 2024 și este depășit.
  • La predare, licențele, parolele și programele sursă trec pe numele proprietarului; fără ele, următoarea modernizare pornește de la zero.

Cuprins

Modernizare sau înlocuire completă: regula costului de 40-60%

Modernizarea și înlocuirea nu se deosebesc prin cantitatea de echipamente noi, ci prin ce se refolosește. În ofertare, aceeași lucrare circulă și sub numele de retrofit BMS. O modernizare de sistem BMS (Building Management System) păstrează trei categorii de active: cablarea de câmp și de comunicație care trece testele, senzorii și elementele de execuție care trec verificarea de calibrare și de cursă, și tablourile cu schemă conformă și spațiu de rezervă. Se înlocuiește ce blochează: controlerele rămase fără suport de la producător, supervizarea închisă cu licență netransferabilă și protocoalele moarte, fără drivere și fără documentație.

Aritmetica vine din manoperă. Cablarea și montajul de câmp domină costul unui sistem nou; unde ele se păstrează, proiectul coboară la 40-60% din costul unui sistem nou echivalent. Amortizarea urmează același domeniu: 3-6 ani pentru o modernizare de capital, pe cele 11 cazuri europene eu.bac, și 1-3 ani pentru măsurile de optimizare cu cost mic (LBNL, 1.185 de proiecte).

Există două situații în care înlocuirea completă este decizia corectă. Prima: cablarea pică testele de izolație, controlerele nu mai au suport și supervizarea este închisă, iar banda de 40-60% din costul unui sistem nou nu se mai atinge. A doua: renovarea majoră, unde instalațiile se schimbă oricum. Cine vinde modernizare în aceste două situații amână înlocuirea, nu o evită.

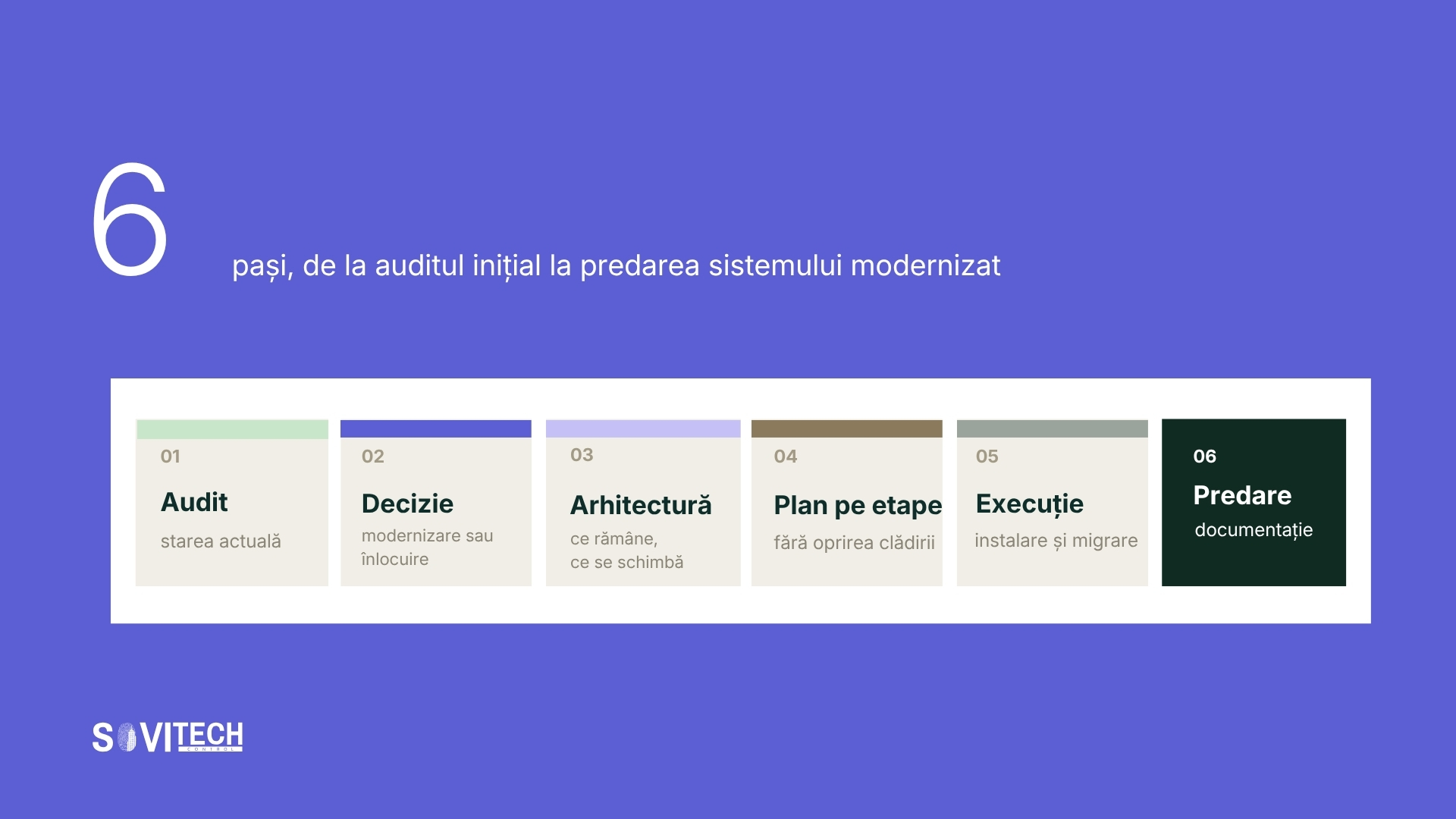

Metodologia în 6 pași, de la audit la predare

Metodologia desparte diagnosticul de bani. Primii doi pași stabilesc faptele: ce există și ce verdict primește fiecare subsistem. Pașii trei și patru așază ținta și banii: arhitectura deschisă și etapele de investiție. Ultimii doi execută și predau. Săritul unui pas se plătește: o arhitectură aleasă înaintea auditului cumpără echipamente pentru probleme nedovedite.

  1. Auditul sistemului existent, cu lista de puncte și verdictul pe subsistem
  2. Decizia modernizare sau înlocuire, subsistem cu subsistem
  3. Arhitectura țintă, pe protocoale deschise
  4. Planul de investiții pe etape, fiecare cu economia ei
  5. Execuția cu clădirea ocupată
  6. Punerea în funcțiune, documentația și predarea

Pasul 1. Auditul sistemului existent și lista de puncte

Auditul răspunde la o singură întrebare, echipament cu echipament: trece sau pică. Se inventariază controlerele, cu an de fabricație, versiune de firmware și stare de suport la producător. Se testează senzorii prin comparație cu instrumente de referință, se verifică elementele de execuție pe toată cursa, se măsoară cablarea prin teste de continuitate și de izolație. Se citește pe numele cui sunt licențele de supervizare. Auditul confruntă instalația și cu cauzele frecvente ale consumului peste așteptări, diagnosticul pe care prima etapă îl corectează.

Livrabilul central este lista de puncte reconstruită: fiecare punct fizic și logic, cu adresă, tip de semnal și verdict. Fără listă de puncte nu există nici tabel de decizie, nici buget pe etape. Testele, ordinea lor și livrabilele sunt descrise în ghidul de evaluare tehnică a instalației existente.

Pasul 2. Decizia pe subsistem: tabelul modernizare sau înlocuire

Decizia se ia subsistem cu subsistem, pe verdictele auditului, nu pe vârsta sistemului. Verdictul rareori este uniform: în aceeași clădire, controlerele centralelor pică, iar cele de pe ventiloconvectoare mai au suport. Tabelul de mai jos este grila de lucru.

SubsistemArgument pentru păstrareArgument pentru înlocuireLogica de cost
Controlere (DDC, Direct Digital Control)Producător activ, piese de schimb disponibile, protocol deschis documentat (BACnet, Modbus)Suport încheiat, firmware fără actualizări, protocol proprietar fără gateway documentatPartea cea mai mare a bugetului; aici se decide dacă proiectul rămâne modernizare sau devine înlocuire
Senzori și elemente de execuțieTrec verificarea de calibrare și de cursă; semnale standard (0-10 V, 4-20 mA, contacte)Derivă de măsură confirmată la verificare, tip de semnal incompatibil cu controlerele noiRefolosirea lor taie manopera de câmp, componenta care desparte o modernizare de un sistem nou
CablareTrece testele de continuitate și de izolație; trasee identificabileIzolație degradată, trasee nedocumentate care nu pot fi identificate, secțiuni neconformePăstrarea cablării este condiția benzii de 40-60% din costul unui sistem nou; recablarea completă anulează avantajul
Software de supervizareLicență transferabilă pe numele proprietarului, drivere pentru protocoale deschise, istoric exportabilPlatformă închisă, licență pe numele integratorului anterior, fără drivere pentru echipamente noiTaxa anuală de licență, 8-18% din valoarea componentei software, curge indiferent de vechimea platformei
Tablouri de automatizareSpațiu de rezervă, schemă conformă cu execuția, protecții funcționaleCoroziune, scheme lipsă, spațiu insuficient pentru controlerele noiTablourile păstrate scurtează opririle la comutare; înlocuirea lor adaugă lucrări electrice fără economie de energie

Regula de cost se citește direct din tabel: proiectul rămâne în banda de 40-60% din prețul unui sistem nou atâta timp cât cablarea și majoritatea senzorilor se păstrează. Recablarea completă sau înlocuirea în masă a senzorilor împinge costul spre cel al unui sistem nou, iar decizia corectă se schimbă.

Pasul 3. Arhitectura țintă: BACnet/IP, Modbus, KNX, M-Bus

Arhitectura țintă se fixează înainte de orice comandă de echipamente și se fixează pe protocoale deschise. La nivel de automatizare și supervizare: BACnet/IP nativ, cu PICS (Protocol Implementation Conformance Statement) cerut la ofertare. Pentru echipamentele de serie, chillere, contoare, convertizoare: Modbus RTU sau TCP. Pentru contorizarea de utilități: M-Bus. Pentru iluminat și încăperi: KNX sau DALI, după caz. Alegerea pe familii de echipamente, cu limitele fiecăreia, este detaliată în ghidul despre BACnet, Modbus, KNX și M-Bus.

Ce rămâne temporar proprietar se leagă prin gateway documentat, cu punctele expuse în lista de puncte, nu ascunse în driver. Un upgrade de sistem de automatizare care păstrează un protocol închis mută problema câțiva ani mai încolo, la prețul unei a doua migrări. Arhitectura țintă intră apoi în documentația de licitație; structura ei este descrisă, capitol cu capitol, în modelul de documentație de licitație.

Pasul 4. Planul de investiții pe etape, fiecare cu economia ei

Planul împarte investiția în etape care se susțin singure: fiecare etapă are perimetru propriu, cost propriu și economie proprie, măsurabilă pe facturi. Dacă programul se oprește după oricare etapă, ce s-a construit funcționează și economisește. Clădirea nu depinde niciodată de o aprobare de buget viitoare: regula care desparte un plan de investiții de o listă de dorințe.

Ordinele de mărime vin din literatura măsurată. Un strat de analitică FDD (Fault Detection and Diagnostics, detectarea și diagnosticarea defectelor) peste sistemul existent se amortizează în 1-2 ani (LBNL Smart Energy Analytics). Recomisionarea și corectarea reglajelor se amortizează în 1-3 ani, cu economie mediană de 6% din consumul total al clădirii, energie finală (Crowe et al. 2020, 1.185 de proiecte). Modernizarea de capital se amortizează în 3-6 ani (eu.bac 2022, 11 cazuri europene). Economia etapei închise finanțează etapa următoare.

Pasul 5. Execuția cu clădirea ocupată, comutare instalație cu instalație

Execuția corectă nu oprește clădirea nicio zi lucrătoare. Controlerul nou se montează și se testează cu instalația rulând pe controlerul vechi sau pe comandă locală, în operare temporară. Punctele se verifică unul câte unul față de lista de puncte. Comutarea propriu-zisă se face în afara orelor de ocupare, iar sezonul contează la fel de mult ca ora: centrala termică se comută vara, instalația de răcire iarna, centralele de tratare a aerului (CTA) noaptea, cu repornire înainte de sosirea ocupanților. Până la recepția etapei, controlerul vechi rămâne montat, pentru revenire în aceeași noapte dacă un test pică.

Limita metodei este clădirea ocupată permanent. Hotelurile, spitalele și centrele de date nu au fereastră goală; acolo comutarea se face pe câte o linie, cu echipamentul pereche în funcțiune, și durează mai mult.

Sovitech Control, integrator de automatizări cu sediul în București, execută modernizări pe etape în clădiri ocupate; în sistemele preluate, lista de puncte a lipsit din documentația predată în majoritatea cazurilor, iar reconstrucția ei la audit este prima condiție a unei comutări fără surprize.

Pasul 6. Punerea în funcțiune, documentația și pachetul de predare

O etapă se închide cu trei livrabile: protocolul de teste punct cu punct, documentația conformă cu execuția (as-built) și pachetul de predare. Punerea în funcțiune verifică fiecare punct față de listă, secvențele de reglare în regim real și alarmele, cu valori consemnate, nu bifate.

Pachetul de predare trece pe numele proprietarului tot ce poate lega clădirea de un furnizor: cheile de licență, conturile de administrator, parolele, programele sursă ale controlerelor și copiile de rezervă. Ce se cere, în ce format și cu ce clauze, este detaliat în ce rămâne la proprietar la predare: chei de acces și programe.

Ordinea etapelor: supervizarea prima sau instalația cu risc

Prima etapă se alege după ce presează mai tare: raportarea sau riscul tehnic. Restul ordinii decurge din instalații, nu din planurile de etaj.

Supervizarea și achiziția de date prima, când raportarea presează

Supervizarea nouă se montează peste controlerele existente, prin gateway, înainte ca vreun controler să fie schimbat. Etapa livrează măsurarea: energie electrică la rezoluție de 15 minute, intervalul de decontare din piața de energie, și retenție de minimum 24 de luni la rezoluție completă, pragul sub care comparația an la an nu există. Referința astfel creată face măsurabile toate etapele următoare, iar analitica FDD (detectarea și diagnosticarea defectelor) adusă de acest strat reduce median 9-10% din consumul total al clădirii (Kramer et al. 2019, LBNL). Ordinea aceasta se alege când obligația BACS (sisteme de automatizare și control al clădirilor) sau raportarea ESG cere date înaintea oricărei lucrări mecanice.

Instalația cu risc prima, când avaria presează

Când o instalație amenință funcționarea clădirii, chillere cu controlere căzute, piese care nu se mai fabrică, etapa întâi este acea instalație. Supervizarea se instalează minimal, cât să deservească instalația modernizată, și se extinde în etapele următoare. Ordinea inversă, întâi platforma și abia apoi instalația bolnavă, arată bine în grafic și prost în exploatare.

Capcana etapizării pe etaje

Etapizarea pe etaje pare naturală, pentru că așa se închiriază clădirea, și este de obicei greșită. Economia stă în centrale, iar centralele deservesc toate etajele: nicio etapă pe etaj nu produce economie proprie măsurabilă. Două sisteme rulează în paralel pe fiecare instalație comună, luni întregi, iar organizarea de șantier se plătește la fiecare etaj.

Corect este pe funcțiuni: supervizare, centrală termică, instalație de răcire, centrale de tratare a aerului (CTA), distribuție. Excepția este clădirea multi-tenant în care lucrările pe nivel vin din ciclul de amenajare al chiriașilor; chiar și acolo, automatizarea centralelor rămâne pe funcțiuni, iar contorizarea separată pe chiriași se leagă de etapa de supervizare, nu de lucrările pe etaj.

Obligația BACS la 290 kW și capabilitățile cerute de directivă

Obligația privește clădirile nerezidențiale cu sisteme de încălzire, de climatizare, sau combinate cu ventilare, cu putere nominală utilă de peste 290 kW pe familie de sisteme. Temeiul este Legea 372/2005, art. 27 alin. (5) pentru încălzire și sisteme combinate cu ventilare și art. 29 alin. (6) pentru climatizare, lege română în vigoare. Termenul a fost 31 decembrie 2024 și este depășit. Încadrarea, excepțiile și sancțiunile sunt parcurse în analiza cerinței legale de echipare.

Pentru sistemele de automatizare și control al clădirilor (BACS), Directiva (UE) 2024/1275 cere, la art. 13 alin. (10), patru capabilități:

  • monitorizarea, înregistrarea, analiza și ajustarea continuă a consumului de energie;
  • benchmarking al eficienței energetice a clădirii, detectarea pierderilor de eficiență și informarea responsabilului de exploatare;
  • comunicarea cu sistemele tehnice conectate ale clădirii și interoperabilitatea între tehnologii proprietare diferite;
  • de la 29 mai 2026, monitorizarea calității mediului interior (IEQ, Indoor Environmental Quality), cerută de art. 13 alin. (10) lit. d).

Separarea juridică rămâne obligatorie. Obligația de echipare peste 290 kW este lege română în vigoare; cele patru capabilități, în forma citată, sunt text european, iar directiva nu este transpusă integral: la 15 iulie 2026, Comisia Europeană a trimis scrisori de punere în întârziere tuturor celor 27 de state membre, inclusiv României. Stadiul este urmărit în stadiul transpunerii directivei europene privind clădirile.

Consecința pentru planul de modernizare: arhitectura țintă de la pasul 3 include cele patru capabilități de la început, iar monitorizarea mediului interior intră în etapa de supervizare, cu parametrii și senzorii descriși în cerințele pentru senzorii de mediu interior. Clădirile cu sisteme între 70 și 290 kW nu au astăzi obligație în legea română; pragul de 70 kW, cu termen 31 decembrie 2029, provine din Directiva (UE) 2024/1275, art. 13 alin. (9) lit. b), și nu este încă transpus în legea română. Un plan pe etape pornit acum ajunge la scadență în fereastra în care pragul coboară.

Costul modernizării: 90-320 EUR pe punct, mentenanță 4-7% pe an

Bugetul unei modernizări se construiește de la lista de puncte, nu de la metri pătrați. Costul pe punct de date este de 90-320 EUR, în funcție de volum, iar o clădire de birouri clasa A are 50-90 de puncte la 1.000 mp. Pentru un sistem complet nou, banda agregată este 4-18 EUR/mp, valabilă pentru retail, birouri clasa B, birouri clasa A și hotel fără control pe cameră; o modernizare care păstrează cablarea și senzorii verificați coboară la 40-60% din acest cost. Benzile pe tip de clădire, de la 3-8 EUR/mp la hale industriale până la 30-80 EUR/mp în pharma, sunt în prețurile detaliate pe tip de clădire.

Operarea curge indiferent de vechimea sistemului. Mentenanța anuală costă 4-7% din valoarea investiției pentru un contract de bază și 7-12% pentru unul extins, iar taxa anuală de licență este de 8-18% din valoarea componentei software. O modernizare care mută supervizarea pe o platformă cu licență transferabilă și protocoale deschise schimbă acești doi termeni pentru fiecare an care urmează. Imaginea întreagă este în calculul pe întreaga durată de exploatare, achiziție plus operare.

Ce înseamnă concret pentru fiecare rol

Managerul de facilități: lista de puncte și ferestrele de comutare

Managerul de facilități deschide jurnalul de avarii pe instalații, dacă nu există: instalația cu cele mai multe intervenții candidează la etapa întâi. Tot el cere reconstrucția listei de puncte la audit, păstrează un exemplar în clădire și fixează cu chiriașii, cu un sezon înainte, ferestrele de comutare de noapte și de weekend.

Directorul tehnic: arhitectura țintă și PICS la ofertare

Directorul tehnic fixează arhitectura țintă pe protocoale deschise și o scrie în documentația de licitație, cu PICS (Protocol Implementation Conformance Statement) cerut la ofertare. Ofertele care nu despart prețul pe subsisteme se resping: fără despărțire, tabelul de decizie nu se poate aplica, iar comparația între oferte devine oarbă.

Proprietarul: aprobarea pe etape și pachetul de predare

Proprietarul aprobă un plan pe etape, nu un deviz unic, și leagă fiecare aprobare de economia măsurată a etapei anterioare, pe facturi normalizate la grade-zile și la ore de ocupare. La fiecare recepție verifică un singur rând din pachetul de predare: licențele, conturile și parolele sunt pe numele proprietarului, nu al integratorului.

Întrebări frecvente

Cand se justifica inlocuirea completa a unui BMS vechi?
Înlocuirea completă se justifică atunci când pică simultan trei verificări: cablarea nu trece testele de izolație, controlerele nu mai au suport, supervizarea este închisă. Al doilea caz este renovarea majoră, unde instalațiile se schimbă oricum. În ambele situații, o modernizare parțială ar plăti de două ori aceeași manoperă.
Cât costă modernizarea unui sistem BMS?
Tipic, 40-60% din prețul unui sistem nou echivalent. Un sistem nou se încadrează în banda agregată de 4-18 EUR/mp, valabilă pentru retail, birouri clasa B, birouri clasa A și hotel fără control pe cameră. Bugetul exact se construiește pe lista de puncte, la 90-320 EUR pe punct de date, în funcție de volum.
Ce economie de energie aduce modernizarea unui sistem BMS?
Recomisionarea unei clădiri existente aduce median 6% din consumul total al clădirii, energie finală, pe 1.185 de proiecte măsurate (Crowe et al. 2020, LBNL). Analitica FDD peste un sistem existent aduce median 9-10% din consumul total al clădirii (LBNL). Reducerea de 10-20% privește numai consumul HVAC și numai clădirile cu programe orare greșite, senzori necalibrați sau încălzire și răcire simultane.
Se poate moderniza un sistem BMS fără oprirea clădirii?
Da, cu comutare instalație cu instalație, în afara orelor de ocupare: centralele de tratare a aerului noaptea, centrala termică vara, instalația de răcire iarna. Până la recepție, controlerul vechi rămâne montat, pentru revenire rapidă. În clădirile ocupate permanent, hoteluri și spitale, comutarea se face pe câte o linie, cu echipamentul pereche în funcțiune.
Cu ce etapă începe modernizarea unui sistem BMS?
Cu supervizarea și achiziția de date, când raportarea presează: stratul de măsurare creează referința pentru toate etapele următoare și se amortizează în 1-2 ani (LBNL). Cu instalația cu risc, când avaria presează. Etapizarea pe etaje se evită: economia stă în centrale, iar centralele deservesc toate etajele.
Ce trebuie să conțină pachetul de predare la final?
Licențele și conturile pe numele proprietarului, parolele de administrator, programele sursă ale controlerelor, copiile de rezervă, documentația conformă cu execuția și lista de puncte actualizată. Fără aceste elemente, proprietarul rămâne legat de integratorul care le deține, iar următoarea intervenție începe cu o reconstrucție plătită încă o dată.

Concluzie

Diferența dintre o modernizare reușită și una scumpă nu stă în marca echipamentelor, ci în ordinea deciziilor: întâi auditul, apoi verdictul pe subsistem, abia apoi banii. Un plan în care fiecare etapă își produce singură economia elimină riscul pe care niciun integrator nu îl controlează: bugetul anului viitor. Un sistem predat cu licențe, parole și programe sursă pe numele proprietarului este singurul care se mai poate moderniza ieftin și a doua oară. Restul este un sistem nou, cumpărat pe bucăți, la preț întreg.

Cere un plan de modernizare pentru clădirea proprie

Prin formularul de contact se trimit mărcile controlerelor instalate, anul punerii în funcțiune, platforma de supervizare și, unde există, lista de puncte. Pe această bază, un inginer de proiect răspunde cu o propunere de etapizare și cu perimetrul auditului, înainte de orice angajament de buget.

Articol publicat 21.10.2026. Informațiile juridice au fost verificate la 21.08.2026. Autor: Echipa de inginerie Sovitech Control.
