Cum se auditează un sistem BMS existent înainte de modernizare

Ce se verifică, în ce ordine și ce documente rezultă.

Ghidul complet: Modernizarea unui sistem BMS: de la audit la plan de investiții pe etape

Publicat 21.10.2026

Cum se auditează un sistem BMS existent înainte de modernizare

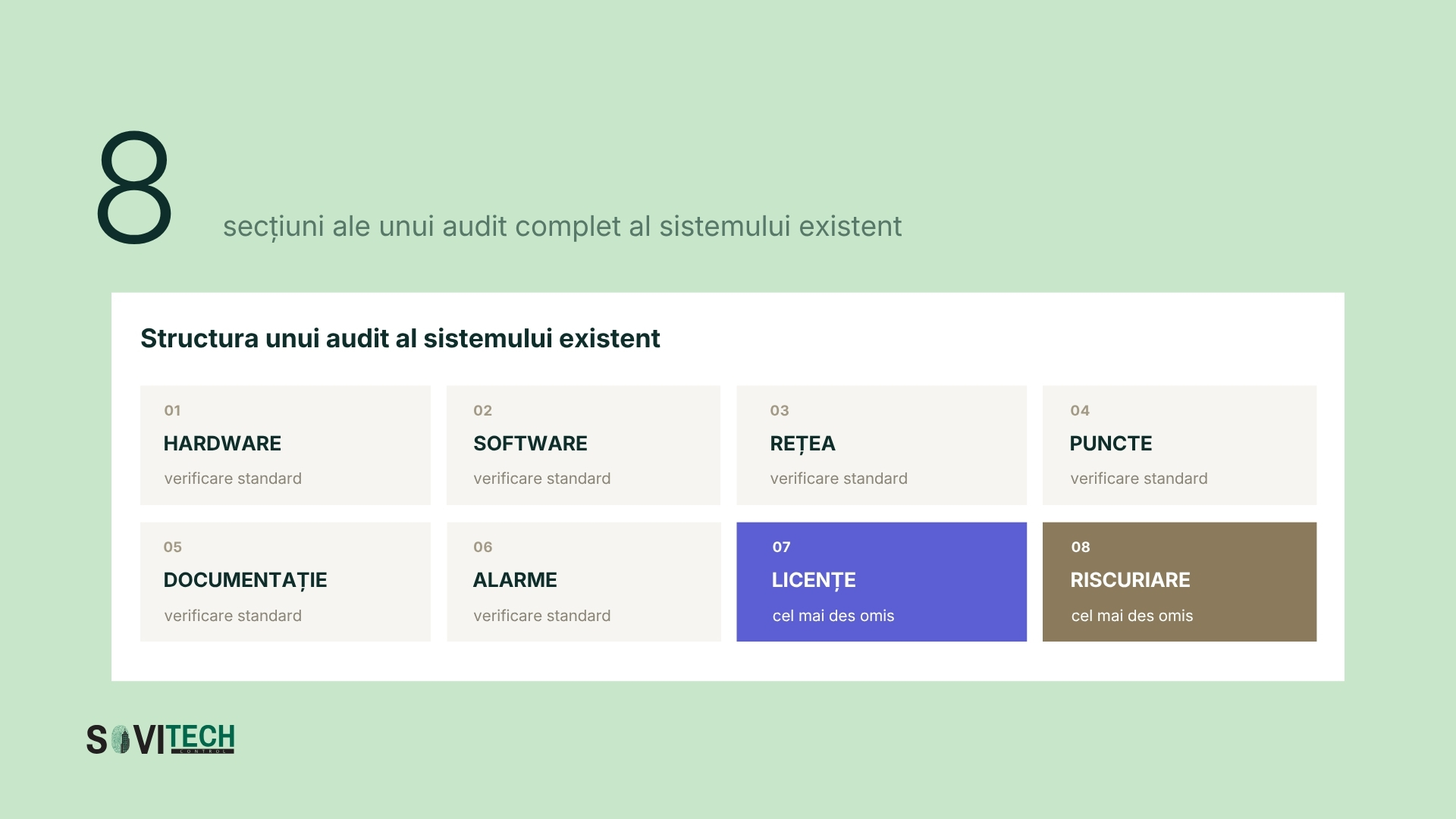

Cele opt zone de verificat, metodele de inspecție, semnalele de alarmă și structura raportului de decizie.

Auditul unui sistem BMS (Building Management System) este inspecția structurată a opt zone: hardware, software, rețea, inventar de puncte, documentație, alarme, licențe și riscuri. Raportul rezultat leagă fiecare constatare de o dovadă, un risc, o implicație de cost și o prioritate și fundamentează alegerea dintre recomisionare, modernizare etapizată și înlocuire.

În reglementări, același sistem apare ca BACS, sisteme de automatizare și control al clădirilor; auditul energetic din Legea 121/2014, cerut peste 1.000 tep pe an, este alt instrument.

Pe scurt

  • Auditul unui sistem BMS existent acoperă opt zone: hardware, software, rețea, puncte, documentație, alarme, licențe și riscuri.
  • Reperul de densitate pentru birouri clasa A este 50-90 de puncte la 1.000 mp, iar lista de puncte lipsește frecvent din documentația predată.
  • Licențele și parolele de inginerie sunt o constatare de audit care poate decide singură între modernizare și înlocuire.
  • Modernizarea care refolosește cablarea și câmpul costă 40-60% din costul unui sistem nou echivalent.
  • Recomisionarea reduce median cu 6% consumul total al clădirii, măsurat pe 1.185 de proiecte; uneori înlocuirea mai poate aștepta.

Cuprins

Ce decide auditul: recomisionare, modernizare etapizată sau înlocuire

Auditul stabilește cât din sistemul existent se păstrează și pe ce cale merge bugetul. Recomisionarea repune la punct sistemul actual, fără investiție de capital. Modernizarea etapizată refolosește cablarea și câmpul: 40-60% din costul unui sistem nou echivalent. Înlocuirea completă, pentru birouri clasa A: 9-18 EUR/mp.

Recomisionarea are cel mai solid suport de date: reduce median cu 6% consumul total al clădirii, energie finală, cuartile 3,4-12,4%, măsurat pe 1.185 de proiecte (Crowe et al. 2020, LBNL), cu amortizare de 1-3 ani.

Momentul corect este înaintea caietului de sarcini, nu după ofertare: presupunerile ofertanților se plătesc la lucrări suplimentare. O limită de recunoscut: la o clădire cu un singur tablou și câteva zeci de puncte, auditul pe opt zone este disproporționat; ajunge o vizită tehnică scurtă.

Hardware: controlere DDC, senzori și elemente de execuție

Auditul de hardware stabilește ce echipamente se păstrează: controlerele DDC (Direct Digital Control), modulele de intrări și ieșiri, senzorii, vanele cu servomotoare și tablourile. Metoda: inspecție tablou cu tablou, cu tip, serie și an la fiecare controler, LED-uri de stare, registre de eroare.

Pe un eșantion, valoarea din sistem se compară cu un instrument de referință calibrat, iar elementele de execuție primesc comandă manuală: vana parcurge cursa sau nu. Starea bună: controlere încă în fabricație sau cu succesor compatibil, senzori care măsoară plauzibil, tablouri cu rezervă.

Semnalele de alarmă:

  • controlere ieșite din fabricație, fără piese de schimb;
  • relee și cabluri adăugate ulterior, absente din scheme;
  • senzori defecți lăsați în grafică;
  • servomotoare decuplate de pe vane, cu poziția confirmată fals.

Pentru decizie contează distincția câmp contra automatizare: câmpul se refolosește de regulă, starea controlerelor dă calea. La retrofit, ponderea cablării scade, cea a programării crește.

Software: versiuni suportate, backup restaurabil, istoric de 24 de luni

Auditul de software stabilește dacă supervizarea mai poate fi operată și migrată. Versiunile se compară cu matricea de compatibilitate a producătorului, iar backup-ul se testează prin restaurare pe o mașină separată. Un backup nerestaurat este o ipoteză, nu o măsură de siguranță.

Istoricizarea se judecă după reperul de raportare: rezoluție de 15 minute pentru energia electrică, intervalul de decontare din piața de energie, și retenție de minimum 24 de luni la rezoluție completă, pentru comparația an la an.

Semnalele de alarmă:

  • sistem de operare ieșit din suport sau aplicație legată de un dongle pierdut;
  • înregistrări de tendință (trend log) oprite ca să nu umple discul;
  • grafică ce nu mai corespunde instalației reale;
  • export de date imposibil fără furnizor.

Combinația decide: software ieșit din suport peste controlere pe protocol deschis înseamnă migrarea supervizării; un software sănătos peste controlere închise răstoarnă calculul.

Rețeaua OT: VLAN dedicat, acces la distanță controlat, conturi nominale

Auditul de rețea stabilește cât de expus este sistemul. Rețeaua OT (Operational Technology, tehnologia operațională) se verifică pe patru puncte: segmentare, acces de la distanță, conturi și inventarul echipamentelor. Metoda: configurația switch-urilor, lista conturilor, ascultare pasivă a traficului; scanarea activă doar planificat, pentru că poate bloca echipamente vechi.

Starea bună are trei semne:

  • VLAN dedicat automatizării, separat de rețelele de birou și de oaspeți;
  • acces de la distanță prin canal controlat, cu doi factori și jurnal de sesiuni;
  • conturi nominale, pe rol, dezactivate la plecarea omului din firmă.

Semnalele de alarmă: sistemul BMS (Building Management System) în rețea comună cu calculatoarele de birou, un acces la distanță lăsat pornit de un furnizor vechi, parola pe ușa tabloului, un cont partajat de toți.

Latura legală rămâne în afara articolului: OUG 155/2024, transpunerea NIS2, este în vigoare, cu amenzi de până la 10 milioane EUR sau 2% din cifra de afaceri mondială pentru entitățile esențiale (textul pe legislatie.just.ro). Obligațiile, neutre tehnologic, acoperă ca interpretare și rețelele operaționale din clădiri; cadrul este tratat în obligațiile de securitate pentru rețelele operaționale ale clădirilor. O rețea plată nu impune înlocuire, ci un capitol distinct în proiect, ieftin dacă e planificat devreme.

Inventarul de puncte: reperul de 50-90 la 1.000 mp

Inventarul de puncte este piesa centrală: fără el nu există nici preț de modernizare, nici caiet de sarcini. Reperul de densitate pentru birouri clasa A este 50-90 de puncte la 1.000 mp; o abatere mare cere o explicație, nu o corecție automată.

În proiectele de modernizare preluate de Sovitech Control, lista de puncte a lipsit din documentația predată în majoritatea cazurilor; reconstrucția ei este primul livrabil al auditului, nu o anexă.

Metoda: exportul listei din controlere și supervizare, clasificată pe intrări și ieșiri digitale și analogice plus punctele de protocol, apoi verificarea unui eșantion pe teren: senzorul există, măsoară plauzibil, comanda ajunge la echipament.

Semnalele de alarmă: puncte moarte, valori înghețate de săptămâni, puncte ținute în comandă manuală. Numărul punctelor forțate în manual este printre cei mai cinstiți indicatori ai stării unui sistem: fiecare forțare este o buclă de reglare abandonată.

Lista reconstruită intră direct în buget, prețul formându-se pe punct, orientativ 90-320 EUR pe punct de date în funcție de volum, detaliat în structura de preț pe punct de date, și în documentul de licitație construit pe lista de puncte.

Documentația: as-built, secvențe de reglare și jurnal de intervenții

Auditul de documentație măsoară distanța dintre hârtie și teren. Se caută cinci documente: schemele as-built, lista de puncte, descrierea secvențelor de reglare, procedurile de exploatare, jurnalul intervențiilor. Metoda: colaționare, schema lângă tabloul deschis, bornă cu bornă, cu diferențele fotografiate ca dovezi.

Starea bună: documentație actualizată la fiecare modificare și secvențe descrise în text, separat de codul din controlere. Semnalele de alarmă: modificări nedocumentate, secvențe rămase în memoria unui singur tehnician, manuale de la un furnizor dispărut.

Documentația lipsă nu blochează modernizarea, dar îi mută costul: orele de inginerie inversă se plătesc o dată, la audit, sau repetat, în oferta fiecărui ofertant care ghicește.

Alarmele: volum, prioritizare și rata de confirmare

Auditul alarmelor stabilește dacă sistemul îi mai spune ceva operatorului sau doar face zgomot. Metoda: exportul jurnalului pe o perioadă recentă și analiza a trei mărimi: volum zilnic, primele zece alarme după frecvență, rata de confirmare.

Starea bună: alarme ierarhizate pe priorități, un volum pe care echipa reală îl poate trata, proceduri scrise pentru alarmele critice. Semnalele de alarmă: mii de alarme neconfirmate, notificări dezactivate de operatori obosiți de alarme false, alarme critice tratate ca cele minore.

La modernizare, filosofia de alarmare se reproiectează, nu se migrează. Un strat de FDD (Fault Detection and Diagnostics, detectarea și diagnosticarea defectelor) peste un sistem BMS (Building Management System) existent reduce median cu 9-10% consumul total al clădirii, pe date măsurate LBNL, dar numai unde punctele și alarmele sunt credibile.

Licențele și parolele de inginerie: constatare de audit, nu detaliu

Cine deține licențele software și parolele de inginerie este o constatare de audit, nu un detaliu administrativ. Fără parolele de inginerie, controlerele nu pot fi reprogramate, oricât de bună le-ar fi starea fizică; pot fi doar înlocuite.

Auditul cere documentele de licență și verifică: pe numele cui sunt emise, de ce sunt legate (dongle sau adresă de rețea), dacă sunt transferabile către alt integrator, dacă există copia aplicației din controlere. Taxa anuală de licență, unde există, este de 8-18% din valoarea componentei software.

Semnalele de alarmă: licențe pe numele unui integrator dispărut, parole niciodată predate proprietarului, aplicație fără copie de siguranță. Implicațiile contractuale sunt în analiza despre cine deține de drept accesul de inginerie la controlere.

Constatarea este binară: acces de inginerie existent ține modernizarea etapizată pe masă; acces pierdut împinge nivelul de automatizare spre înlocuire, chiar dacă hardware-ul funcționează.

Riscurile: piese de schimb, dependențe și încadrarea la 290 kW

Auditul de riscuri adună constatările celorlalte șapte zone într-o matrice de probabilitate și impact și adaugă trei verificări:

  • piese de schimb, pe fiecare familie de echipamente, cu termen de livrare;
  • dependența de un singur furnizor sau de un singur om;
  • puncte unice de defect: un server, o magistrală, o sursă în tablou.

Încadrarea legală intră în aceeași secțiune. Clădirile nerezidențiale cu sisteme de încălzire, de climatizare, sau combinate cu ventilare, cu putere nominală utilă de peste 290 kW pe familie de sisteme, intră sub obligația BACS, sisteme de automatizare și control al clădirilor, din Legea 372/2005, art. 27 alin. (5) și art. 29 alin. (6) (textul legii); termenul a fost 31 decembrie 2024 și este depășit. Pragul de 70 kW, cu termen 31 decembrie 2029, provine din Directiva (UE) 2024/1275, art. 13 alin. (9) lit. b), și nu este încă transpus în legea română.

Riscurile ordonează planul: constatările cu impact și probabilitate mari intră în prima etapă, indiferent de vechimea echipamentului.

Raportul de audit: constatare, dovadă, risc, cost, prioritate

Auditul se judecă după livrabil. Raportul corect are o structură fixă pe fiecare constatare:

  1. Constatarea, formulată verificabil: ce s-a găsit, unde, în ce stare;
  2. Dovada: fotografie, export de date sau captură de ecran, cu data;
  3. Riscul: ce urmează fără intervenție, probabilitate și impact;
  4. Implicația de cost: ce adaugă sau economisește pe fiecare cale;
  5. Prioritatea: etapa din plan în care intră.

Raportul mai livrează inventarul echipamentelor, lista de puncte, harta rețelei, situația licențelor și recomandarea pe una dintre căi. Aceeași structură este testul oricărei oferte: cine nu spune ce dovezi livrează și cum leagă constatările de cost nu vinde un audit, ci o vizită de vânzare.

De la constatări la decizie: modernizare sau înlocuire

Decizia nu se ia pe vechimea sistemului, ci pe combinația de constatări. Corespondența tipică este în tabel, iar pașii fiecărei căi sunt detaliați în ghidul complet de retrofit al unui sistem de automatizare.

Constatare de auditCalea indicatăMotivul, în bani
Senzori decalibrați și secvențe greșite, pe hardware și software aflate în suportRecomisionare, fără investiție de capitalMedian 6% economie din consumul total al clădirii, valoare măsurată (Crowe et al. 2020); amortizare 1-3 ani
Controlere ieșite din fabricație, câmp și cablare funcționale, acces de inginerie existentModernizare etapizată40-60% din costul unui sistem nou echivalent; amortizare tipică 3-6 ani la modernizări BACS de capital (eu.bac 2022)
Supervizare ieșită din suport, controlere pe protocol deschisMigrarea supervizării, automatizarea rămâneSe evită recablarea; costul se concentrează în software și integrare
Parole de inginerie pierdute, protocol proprietar închisÎnlocuirea nivelului de automatizareControlerele nu pot fi reprogramate; un sistem nou pentru birouri clasa A se așază la 9-18 EUR/mp
Alarme ignorate, istoric de date sub 24 de luniÎntâi refacerea istoricizării și a alarmării, apoi deciziaFără 24 de luni de date la rezoluție completă nu există comparația an la an care să susțină investiția

Două cifre merită repetate în text: modernizarea care refolosește câmpul costă 40-60% din costul unui sistem nou, iar amortizarea tipică a unei modernizări BACS, sisteme de automatizare și control al clădirilor, de capital este de 3-6 ani, pe cele 11 cazuri documentate de eu.bac în 2022. Ambele presupun ce doar auditul confirmă: că există ce refolosi.

Durata auditului la o clădire de birouri de mărime medie

Pentru o clădire de birouri de mărime medie, 10.000-20.000 mp, un audit complet pe cele opt zone durează orientativ 3-5 zile de lucru în clădire, plus 2-3 zile pentru analiză și raport. Cifra este o estimare de practică Sovitech Control din proiecte livrate, nu un reper publicat, și nu are intrare în registrul de cifre care guvernează publicațiile Sovitech Control.

Durata crește cu numărul de tablouri și cu lipsa documentației, nu cu suprafața. Prețul se cotează pe zile de inginer; comparația între oferte se face pe livrabil, nu pe tarif. Un audit făcut de firma care vrea și modernizarea are un conflict de interese cunoscut; îl neutralizează dovezile, iar criteriile de selecție pentru firma care execută lucrarea se aplică și la audit.

Ce înseamnă concret pentru managerul de facilități și directorul tehnic

Managerul de facilități începe cu trei cereri care nu costă nimic: exportul listei de puncte din supervizare, jurnalul de alarme pe ultima lună, lista conturilor cu acces. Imposibilitatea de a livra oricare dintre ele este deja o constatare.

Directorul tehnic verifică licențele și parolele de inginerie înaintea oricărei negocieri, pentru că ele decid ce oferte au sens. La cererea de ofertă pentru audit, criteriul de departajare este structura raportului: constatare, dovadă, risc, cost, prioritate.

Întrebări frecvente

Cat dureaza un audit BMS pentru o cladire de birouri?
Orientativ 3-5 zile de lucru în clădire plus 2-3 zile de analiză și raport, pentru o clădire de birouri de mărime medie, 10.000-20.000 mp. Cifra este o estimare de practică Sovitech Control din proiecte livrate, nu un reper publicat, și nu are intrare în registrul de cifre care guvernează publicațiile Sovitech Control.
Se poate face auditul fără oprirea clădirii?
În mare parte, da: citirile, exporturile și inspecția vizuală nu opresc instalațiile. Testele de comandă pe vane și ventilatoare se programează în afara orelor de ocupare; în spațiile cu regim controlat de temperatură sau umiditate unele teste nu se fac, iar limita se consemnează în raport.
Auditul sistemului BMS este obligatoriu prin lege?
Nu, legea nu cere un audit al automatizării. Obligația din Legea 372/2005 privește echiparea: clădirile nerezidențiale cu sisteme de încălzire, de climatizare, sau combinate cu ventilare, cu putere nominală utilă de peste 290 kW pe familie de sisteme; termenul a fost 31 decembrie 2024 și este depășit.
Ce se întâmplă dacă parolele de inginerie nu se mai cunosc?
Controlerele blocate nu pot fi reprogramate: orice modificare de secvență devine imposibilă fără producător sau integratorul inițial. Auditul consemnează constatarea, încearcă recuperarea contractuală și, dacă accesul rămâne închis, mută automatizarea pe lista de înlocuire. Detaliile sunt în materialul despre proprietatea accesului de inginerie.

Concluzie

Un audit BMS nu se cumpără pentru raport, ci pentru decizia pe care raportul o face apărabilă. Vechimea sistemului nu este un argument de buget; constatările documentate sunt. Iar dacă auditul arată că ajunge recomisionarea, cu economia mediană măsurată de 6% din consumul total al clădirii, aceasta este cea mai ieftină concluzie.

Checklist-ul de audit BMS, la cerere prin pagina de contact

Checklist-ul de audit BMS (PDF) listează verificările pe cele opt zone și structura raportului. Documentul se trimite prin e-mail: cererea se face prin pagina de contact, cu suprafața clădirii și anul sistemului; un inginer de automatizări răspunde cu documentul și întrebările de calificare.

Articol publicat 21.10.2026. Informațiile juridice au fost verificate la 21.08.2026. Autor: Echipa de inginerie Sovitech Control.
